(一) 臨水坡崩塌產生的原因
河道主流逼岸,水流直沖堤防,淘刷底部;或者汛期水位急劇下降,堤壩內反向滲水壓力加大,都會使堤壩發生臨水坡崩塌險情。如遇強風,水面波高浪大,波峰來臨時,沖擊坡面;波谷來臨時,形成負壓抽吸坡面,也會造成臨水坡崩塌險情。水庫大壩、湖泊堤防和海堤前水面寬闊,水深浪大,若受臺風襲擊,風浪破壞將更為嚴重。
(二) 臨水坡崩塌的搶護
搶護的原則是:緩流消波,增強堤壩的抗沖能力。
搶護的方法有:掛柳、掛枕、竹木排防浪、護腳護基、樁柳固坡、土工織物防沖、土袋防沖、柳箔防沖。
1.掛柳、掛枕
選擇枝繁葉茂的柳樹,將根部系在堤壩頂部的木樁上,在樹上枝杈上捆上石塊,順坡推入水中。掛柳、掛枕間距和懸掛深度要根據流速及崩塌情況而定。也可將柳樹的根部捆上石塊或土袋,由下游向上游、由深到淺依次拋護,對含沙量高的河流,效果更為顯著。也可用粗梢料扎成梢枕,兩端用繩系于堤壩頂的木樁上推入水中,風浪較大時,可將梢枕連接起來,形成梢排防浪〈圖3-16〉。

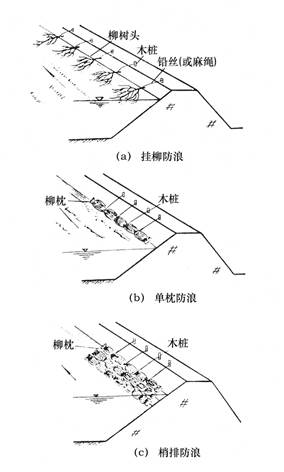

圖3-16掛柳掛枕防浪示意圖
2.竹木排防浪
對于風浪較大的江、河、湖泊及水庫,可將竹木條分層疊扎成排,用繩拴在堤壩頂的木樁上,同時排下墜以塊石和土袋,以穩定和調整排位。排體與堤壩坡要有一定的距離,以免撞擊堤壩。排體較大時,可拋鐵錨定位(圖3-17)。

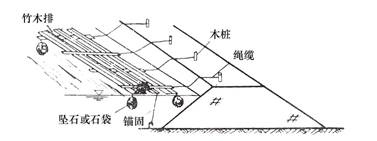

圖3-17竹木排防浪示意圖
3.護腳護基
順岸坡拋塊石,深水中可用拋石船拋投,使拋石隨水流下沉于拋護處。對于水深流急的搶護,可采取鉛絲籠、竹籠、柳條籠,裝成石籠,或采用土工織物加繩網構成軟體排,推入沖刷、崩塌的地方(圖3-18)。
圖3-18護腳護基防沖示意圖
4.樁柳固坡
在堤壩坍塌的前沿打樁,將排樁與堤壩頂的牽樁連接起來,排樁后擋上梢把或竹排等,再鋪軟梢料,梢料后拋土填實形成排體(圖3-19)。
圖3-19樁柳固坡示意圖
5.土工織物防沖

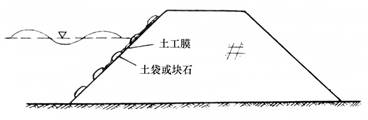

用土工布或篷布防沖,搶護快、效果好。具體做法是:先將坡面平整和清理,再將土工布或篷布拼接后鋪在坡面上,土工布或篷布高出洪水位,四周和中間用平頭釘釘牢。如果沒有平頭釘,可在膜布上壓蓋塊石、土袋等(圖3-20)
圖3-20 土工織物防沖示意圖
6.土袋防沖

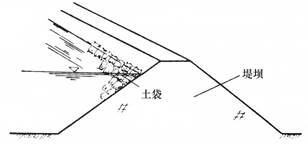

當無土工布時,可用編織袋、草袋、麻袋裝沙土、碎磚石,縫好袋口,袋口向內,在受沖刷的坡面上錯縫疊壓,一直砌到高出浪高處。如果堤壩臨水坡陡,在最下一層土袋前,可打一排木樁,以阻止土袋向外滑動,土袋抗沖能力強,施工簡單、迅速,因此廣為使用(圖3-21)。
圖3-21土袋防沖示意圖
7.柳箔防沖
將柳枝、秸料等捆扎成梢把,長度隨堤壩坡面長度而定,用鉛絲將梢把連接成捆,上端系在堤壩頂上的牽樁上,然后將柳箔推入水中,用塊石、土袋將其壓在堤壩坡上(圖3-22)。若情況緊急,來不及制作柳箔時,也可將梢把料直接鋪在坡面上,用橫木、塊石、土袋壓牢。
圖3-22柳箔防沖示意圖
(三)搶護臨水崩塌險情注意事項
(1)當臨水堤壩頂部及坡面出現裂縫時,應及時觀察,有無發生崩塌險情的可能。
(2)對因淘刷、滑動而發生的崩塌險情,要先穩定坡腳,再酌情搶護。盡可能不在坡面頂部堆放重物或打樁,以免加快崩塌。
(3)當斷面崩塌過大,險情危重時,應搶做二道堤防護。
